    Authorनमुना पोष्टप्रकाशित मिति: २०८० जेष्ठ ३०, मंगलबार (२ साल अघि)
    sadak1677577237

    Advertisement

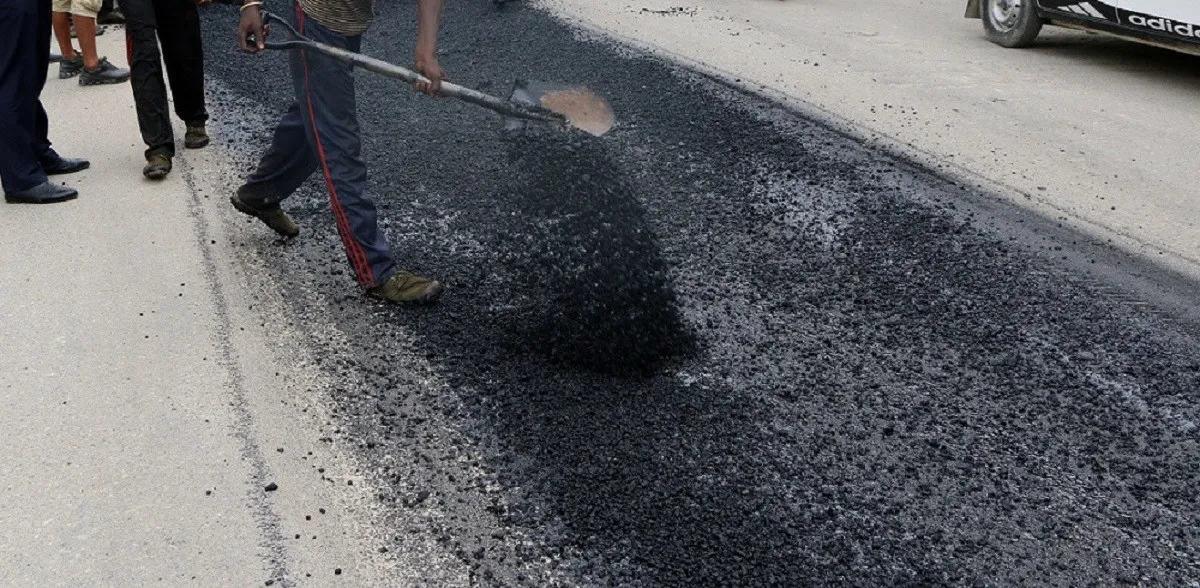

    दमौली।मुग्लिन–पोखरा सडक विस्तार योजनाअन्तर्गत तनहुँ खण्डमा कालोपत्रको कामलाई तीव्रता दिइएको छ । चालु आर्थिक वर्षभित्रै सात किलोमिटर सडक कालोपत्र गर्ने लक्ष्यसहित जिल्लाको आँबुखैरेनी खण्डमा कालोपत्रको कामलाई गति दिइएको हो ।मुग्लिन–पोखरा सडक योजना (पूर्वी खण्ड) अन्तर्गत आँबुखैरेनी गाउँपालिका–१ बरादीमा डेढ किलोमिटर सडक कालोपत्र भएको इन्जिनियर विष्णुप्रसाद पाण्डेले जानकारी दिनुभयो । उहाँले भन्नुभयो, “बरादीबाट डुम्रेतर्फको भागमा कालोपत्रको काम भइरहेको छ, यो आवमा सात किलोमिटर खण्ड कालोपत्र गर्ने लक्ष्य हो ।”उहाँका अनुसार उक्त खण्डमा यसअघि कालोपत्रका लागि परीक्षण गरिएकामा परीक्षण सफल भएपछि अहिले कालोपत्र नै गरिएको हो । अहिले दुई लेनमा मात्रै सडक कालोपत्र गर्ने काम भइरहेको पाण्डेले बताउनुभयो । “सवारी साधनलाई आगमन सहज बनाउन एकातर्फमात्रै सडक कालोपत्र भइरहेको छ”, उहाँले भन्नुभयो ।
    वैशाखमै कालोपत्र गर्ने तयारी गरिए पनि प्राविधिक कारणवश ढिलाइ भएको उक्त खण्डका योजना प्रमुख नरेन्द्र सुवेदीले बताउनुभयो । उहाँले भन्नुभयो, “निर्माण कम्पनीका कारण केही ढिला गरी कालोपत्र सुरु भएको छ, असार १५ भित्रै सात किलोमिटर कालोपत्र गर्ने लक्ष्य हो ।” उहाँका अनुसार सिमसिम पानी पर्दा पनि कालोपत्र गर्दा केही फरक पर्दैन ।पृथ्वीराजमार्गलाई चार लेनमा विस्तार गर्ने उद्देश्यसहित काम भइरहेको मुग्लिन–पोखरा सडक विस्तार आयोजनाको पूर्वी खण्डमा धमाधम काम भइरहेको छ । आँबुखैरेनीदेखि जामुनेसम्मको खण्डमा काम तीव्र गतिमा अगाडि बढेको सुवेदीको भनाइ छ । पूर्वी खण्डमा सडक फराकिलो बनाउने, पक्की पुल तथा कल्भर्ट निर्माणको कामले पनि गति लिएको छ ।जामुनेदेखि पोखरासम्मको पश्चिमखण्डको कामको गति भने सुस्त छ । निर्माण कम्पनीका कारणका यो खण्डमा काम सुस्त रहेको बताइएको छ । राजमार्ग विस्तारका लागि पूर्वी खण्डमा घरटहरा हटाउने काम चलिरहेको छ । यो खण्डमा छ सय ३१ घरटहरा भत्काइनेछ । त्यसका लागि रु २२ करोड ४५ लाख मुआब्जा वितरण गरिनेछ । इन्जिनियर पाण्डेका अनुसार घरटहरा भत्काउन ८३ जनालाई पहिलो किस्ता बापतको रकम भुक्तानी गरिएको छ ।
    घरटहरा हटाउनका लागि रु २२ करोड ४५ लाख मुआब्जा आवश्यक पर्नेमा रु १४ करोड ५० लाख भुक्तानी भइसकेको पाण्डेले बताउनुभयो । उहाँले भन्नुभयो, “घरटहरासमेत गरी छ सय ३१ संरचनाका लागि मुआब्जा वितरण गर्न अहिले बजेट सकिएको छ, असार मसान्तसम्म रकम निकासा भएर आएपछि भुक्तानी हुन्छ ।”पाण्डेका अनुसार हालसम्म चार सय ७२ घरटहरा भत्काइएको छ । त्रियासी जना लाभग्राहीले पहिलो किस्ता लगेर संरचना भत्काउन सुरु गरेका छन् । त्यस्तै पहिलो किस्ताका लागि रु दुई करोड रकम माग गर्दै निवेदन आएको छ । “निवेदन आए पनि अहिले भुक्तानीका लागि रकम नभएकाले केही समय भुक्तानी दिन सक्ने अवस्था छैन, रकम आउनेबित्तिकै उनीहरुलाई पनि भुक्तानी हुन्छ”, पाण्डेले भन्नुभयो ।पूर्वी खण्डको कामका लागि विसं २०७७ माघ १७ गते सम्झौता भई २०७८ वैशाख २ गतेदेखि काम सुरु भएको थियो । एकतालीस दशमलव ४५ किमी यो खण्डमा तीन ठूला र चार साना पुल निर्माण गरिनेछन् । पूर्वी खण्डको ठेक्का चाइना कम्युनिकेसन कन्स्ट्रक्सनले पाएको छ । यो खण्डको म्याद विसं २०८१ वैशाखसम्म रहेको छ ।
    पश्चिम खण्डअन्तर्गत जामुनदेखि पोखरासम्म विसं २०७८ जेठ २ गते सम्झौता भई विसं २०७८ भदौ १२ गतेदेखि काम सुरु भएको थियो । यो खण्ड निर्माणको जिम्मा चिनियाँ कम्पनी यनहुइ काइयुयान हाइवे एन्ड ब्रिज कन्स्ट्रक्सनले पाएको छ । यो खण्डको म्याद विसं २०८१ भदौसम्म रहेको छ ।विसं २०२६ मा रेखाङ्कन भएको सडकमा सवारीको चाप बढ्दै गएपछि एसियाली विकास बैङ्क (एडिबी)को ऋण सहयोगमा सडक चार लेनको बनाउन लागिएको हो । पूर्वी खण्डको ठेक्का रु छ अर्ब २१ करोड ३१ लाख १३ हजारमा र पश्चिम खण्डको ठेक्का रु सात अर्ब ४० करोड ४६ लाखमा लागेको छ ।चार लेनको बन्दा सडक सीमा दुईतर्फी २५/२५ मिटर हुनेछ । बाक्लो बस्ती भएका स्थानमा ४१ मिटर चौडाइको सडक बन्नेछ । डिजाइनअनुसार तनहुँको दमौली र डुम्रे बजारमा ४१ मिटरको सडक बन्नेछ । दुलेगौडादेखि खैरेनीटार बजारसम्म, कोत्रे बजार क्षेत्र र कास्कीको गगनगौडादेखि पोखरासम्म सडकको चौडाइ ४६ मिटरको हुनेछ । रासस
